VISSZA

Bicske, Galagonyás-dűlő kerékpárút építése

TOP-3.1.1-15-FE1-2016-00017


Összefoglaló az első szakasz 25-os készültségi fokáról:

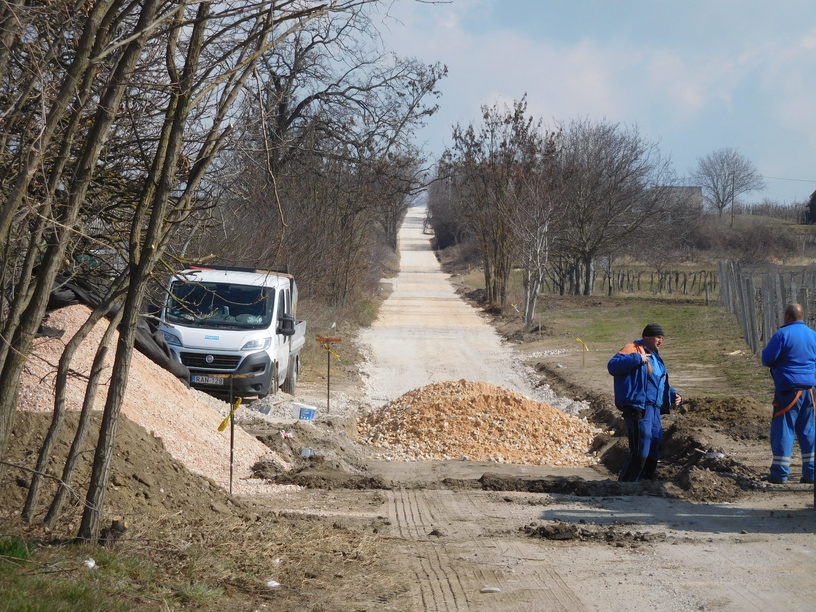

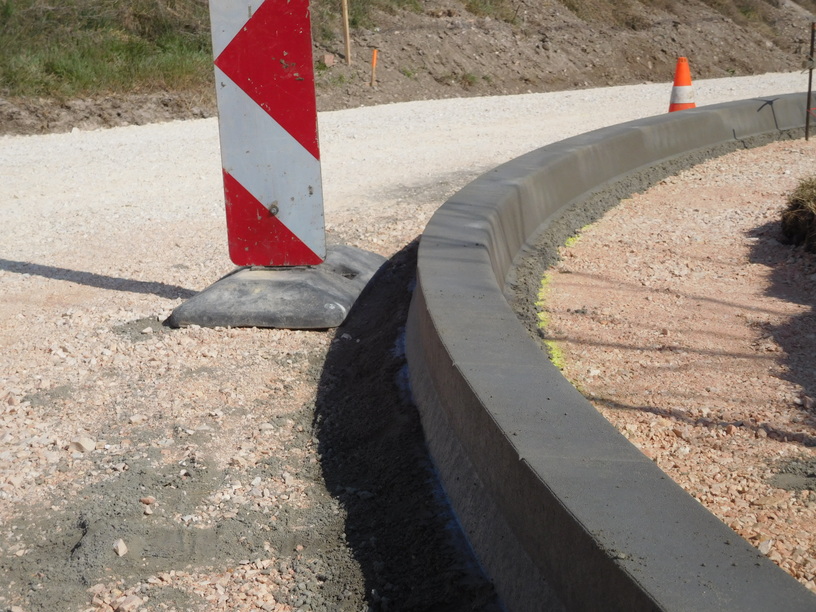

Az előkészítő és kitűzési munkákat követően kiépítésre került az ideiglenes forgalomkorlátozás és megkezdődött a kivitelezés. A lakosság értesítést kapott a munka megkezdéséről. Az 1+325 km végszelvénytől indulva megkezdődött a tükö kiszedése a kezdő szelvény felé haladva. A kiemelt föld engedéllyel rendelkező kezelőhöz történő elszállításáról a kivitelező gondoskodott. A tükörszedést folyamatosan követte az útalap építése. Az alsó 20 cm zúzottkő réteg szintjében elkezdődött a monolit süllyesztett szegély építése az előzetesen elfogadott technológia utasítás szerint. A földmunka és alsó réteg zúzottkő terítés a 0+640 km szelvényig teljesen elkészült. A kezdő szelvény felé haladva folytatódott a munka

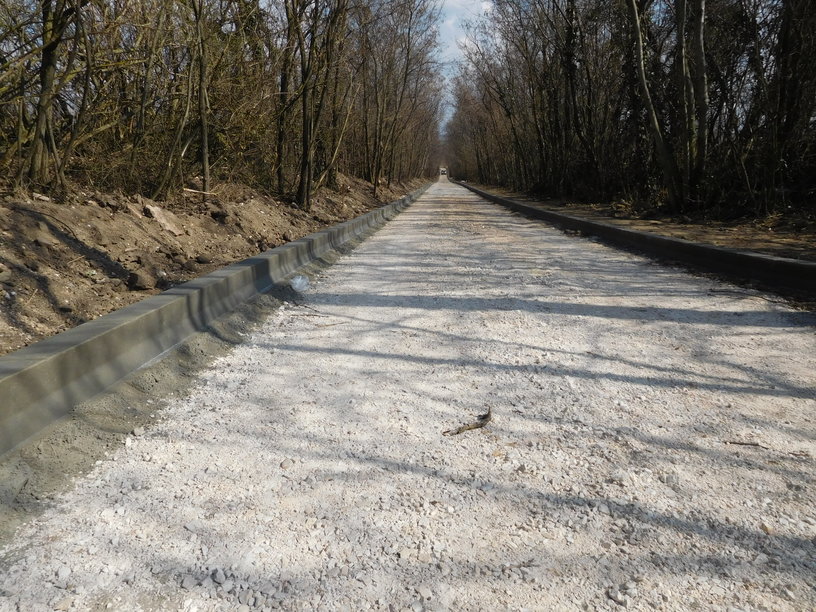

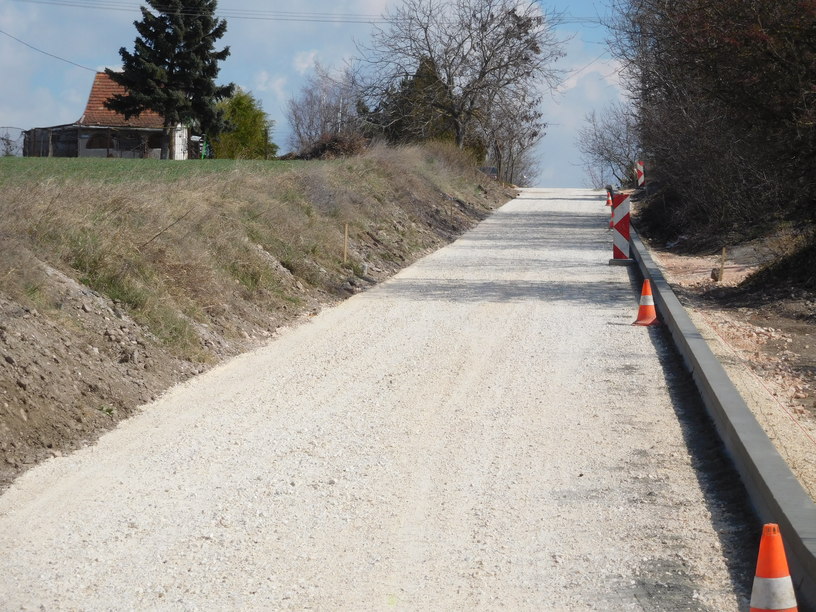

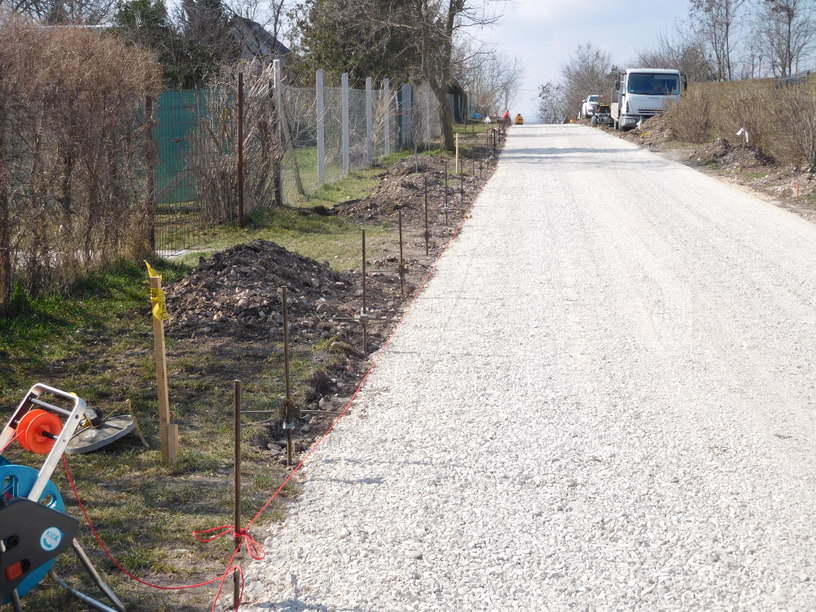

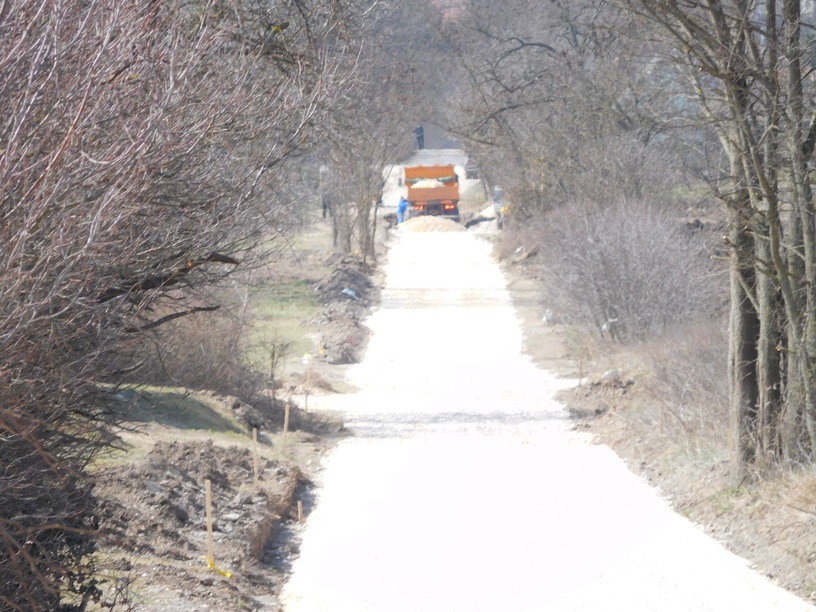

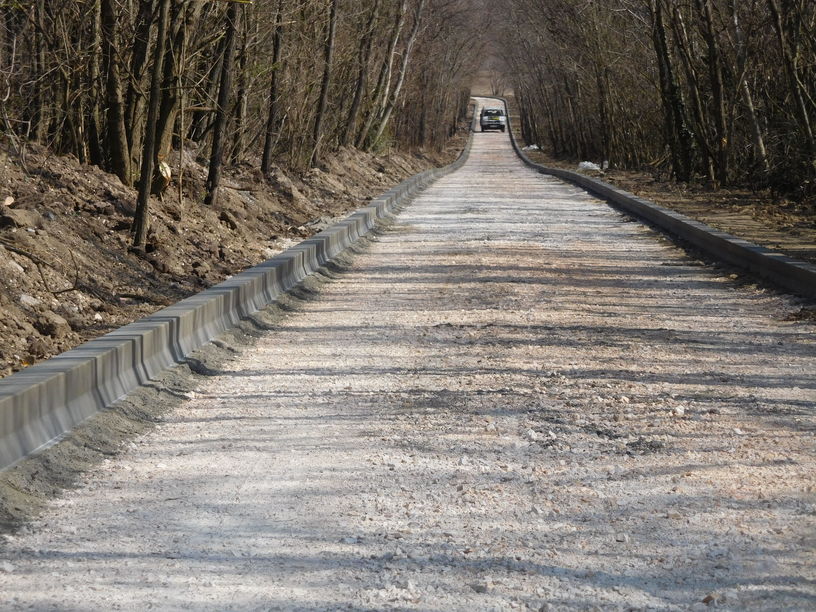

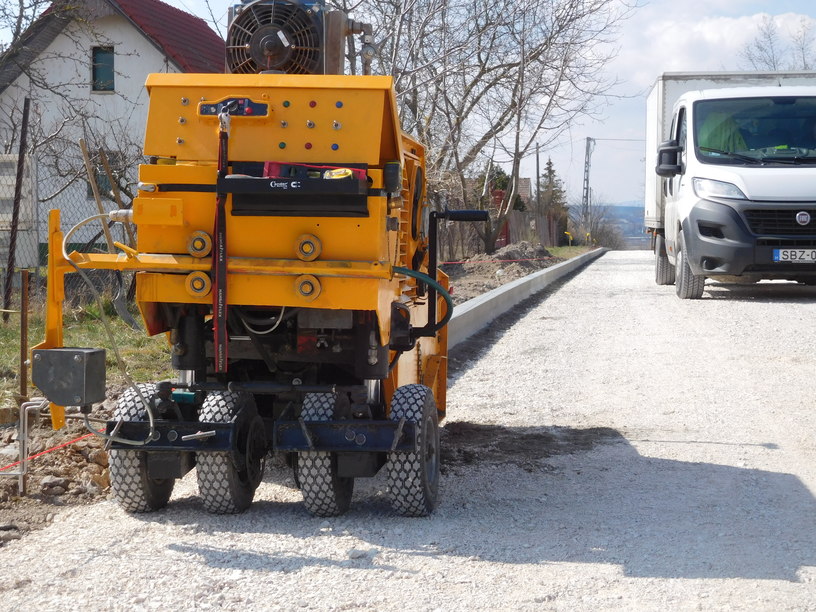

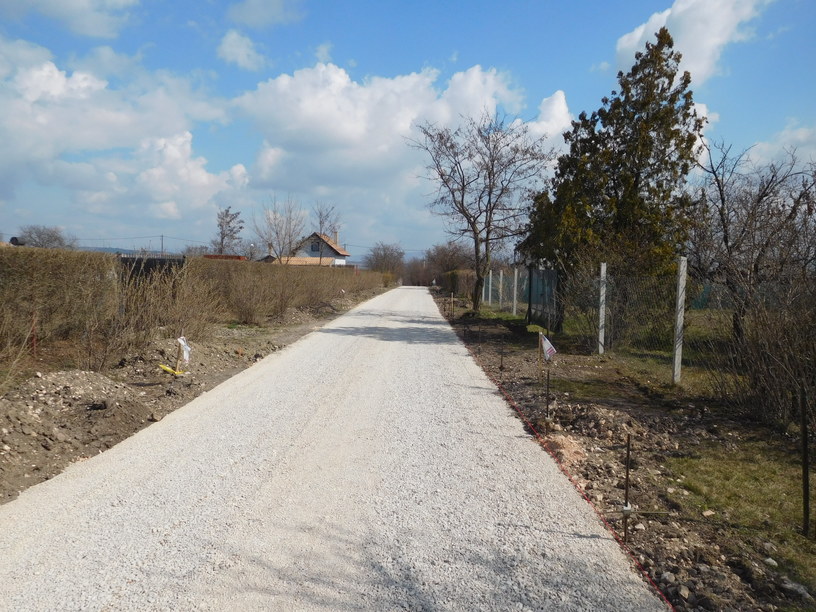

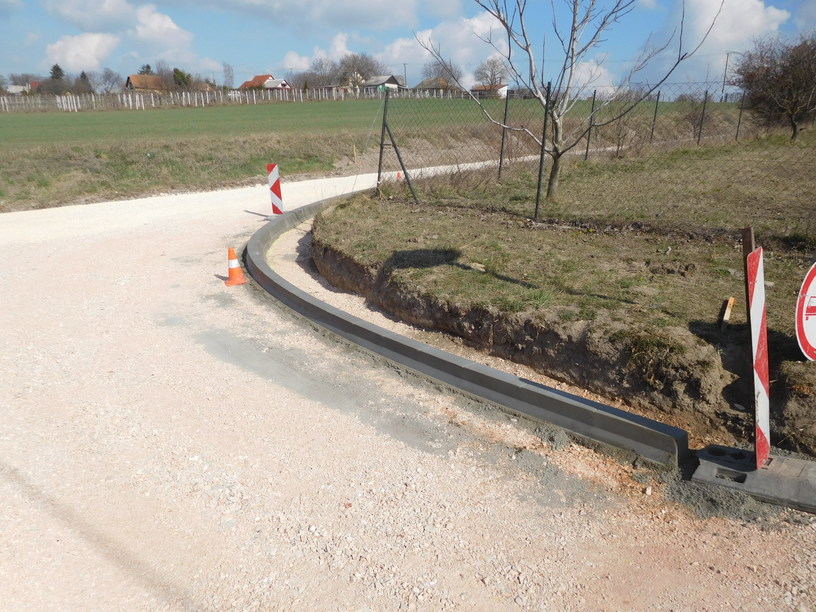

Fotók az első szakasz (G1) 25%-os készültségi fokáról:
