PROJEKTFRISSÍTÉS

A bölcsőde bővítésének és felújításának korábbi hírei

A bölcsőde bővítését és felújítását a kiviteli tervek elkészítése és a közbeszerzési eljárás előzte meg. A kivitelezési szerződést 2018. március 14-én kötötték meg a ZöldBázis Kft.-vel, a munkák pedig 2018. március 19-én kezdődtek meg.

A kivitelezés során az épület átalakítása elérte az 50%-os készültséget. Ekkor burkolási, szigetelési, valamint víz-, csatorna-, fűtés- és villanyszerelési munkák zajlottak. Ezzel párhuzamosan az eszközök beszerzése is megkezdődött.

Sajtóközlemény

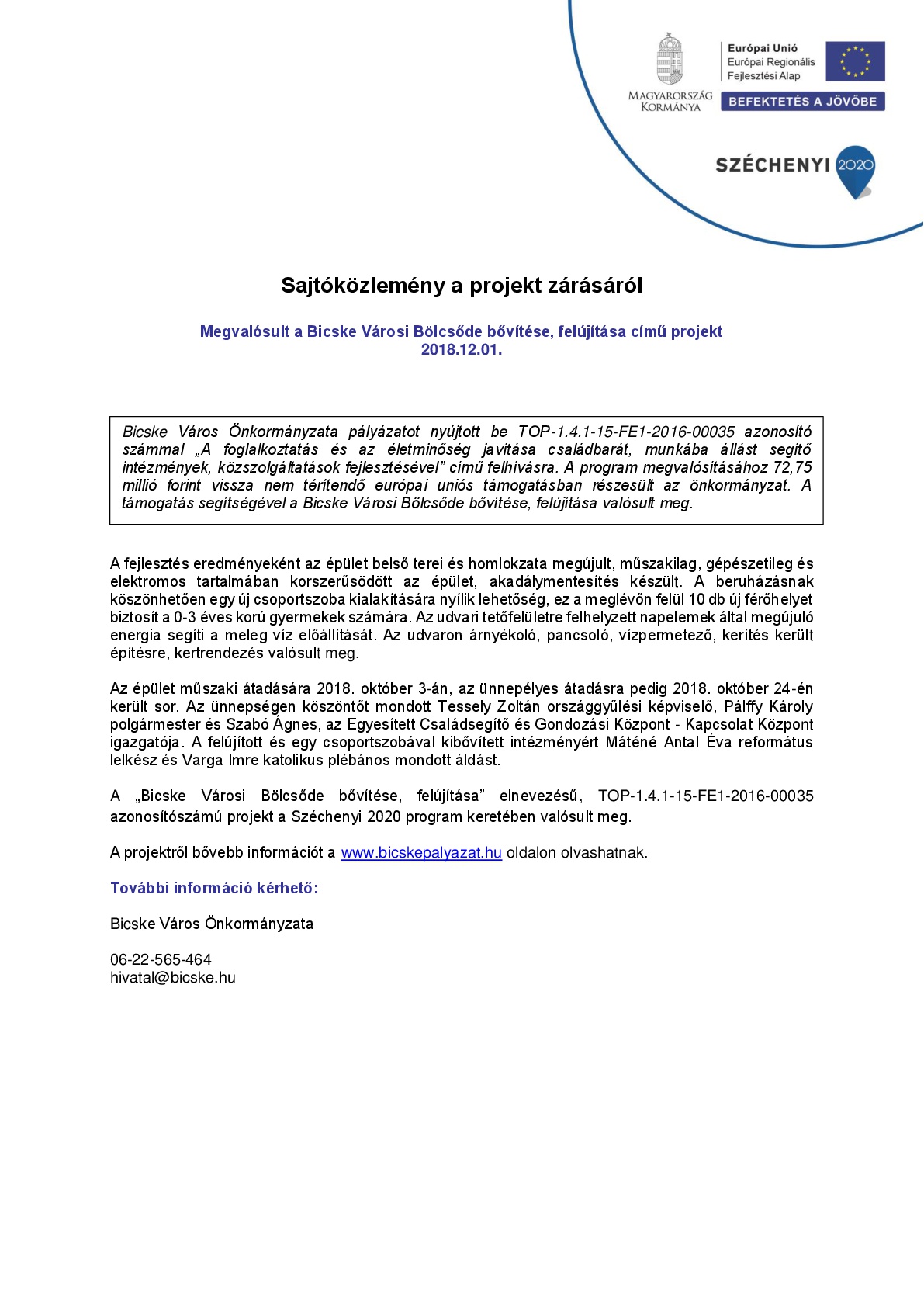

Sajtóközlemény a Bicske Városi Bölcsőde bővítéséről és felújításáról
A projekthez kapcsolódó sajtóközlemény – kattintással nagyítható.
